渠县渠江风洞子航运枢纽工程:提质提速全力推进项目建设

    春潮涌动启新程,实干奋进正当时。作为省交通重点民生水利工程,渠县渠江风洞子航运枢纽工程抢抓枯水期施工黄金窗口,以“攻坚冲刺、提质提速”的奋进姿态,全力推进项目建设。

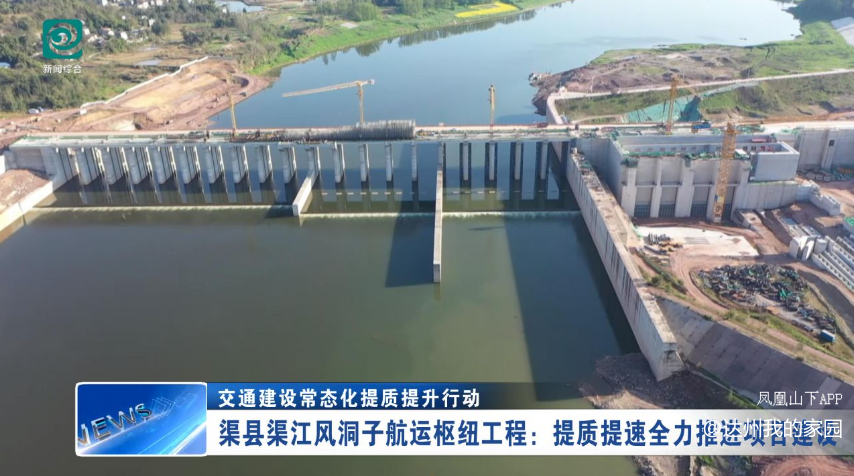

    在渠江风洞子航运工程项目施工现场,塔吊林立,机械轰鸣,装载车辆来回穿梭,工人们紧张有序地进行钢筋绑扎、烧焊等现场作业,与大型吊车、渣土车、挖掘机“配合默契”,共同按下项目建设“加速键”,冲刺一季度目标节点任务。
    渠江风洞子航运枢纽工程技术部部长廖松:截至目前,我们已完成渠江风洞子航运工程船闸主体浇筑,鱼道坝、非溢流坝浇筑,发电厂房主体以及20孔泄洪冲沙闸施工,占总工程量的90%。

    眼下,渠江流域正值枯水期,水位平稳、天气晴好,成为航运枢纽工程施工的“黄金时段”。建设单位紧盯时间节点,抢抓枯水期施工黄金窗口期,优化施工组织、强化要素保障,实行挂图作战、倒排工期、每日调度。统筹推进土建施工、机电安装、防洪度汛准备等重点工作,关键节点稳步突破。

    渠江风洞子航运枢纽工程项目生产副经理权国安:我们一季度主要施工节点任务是完成泄洪冲沙闸排架柱支撑体系搭设,电站厂房尾水事故闸门安装施工。现在我们正在抢抓枯水施工黄金期,组织200余人,大型机械设备20余台,加班加点,全力以赴抢工期,努力实现一季度“开门红”。

    渠江风洞子航运工程是交通运输部水运“十四五”发展规划重点项目,也是成渝地区双城经济圈联动推进的160个重点项目之一。项目以航为主、航电结合,兼具防洪、改善城市水环境和完善综合交通运输体系等功能。项目建成后,将有效提升过境洪水调控能力、改善渠江流域运力供给结构,实现渠江航运通道提级,促进成渝经济区—渝广达发展带经济快速增长。
    来源:达州融媒

本文来自网友发表,不代表本网站观点和立场,如存在侵权问题,请与本网站联系处理!(善语结善缘,恶言伤人心)
热门评论
  • ekcmxpbe LV5 路人
    2楼
    风洞子工程奋进建设,助力区域发展添动能
    4-3 10:19
    5 回复
  • 净土68 LV10 知州
    3楼
    早日通车。
    4-3 14:50 · 四川
    4 回复
  • 独行客侠 LV14 大学士
    4楼
    点赞
    4-3 20:24 · 四川
    3 回复
打开凤凰山下APP,与楼主互动
你的热评
游客
发表评论
最热山友圈
  • 清明雨纷纷,人间念故人 愿梦中的故人安好 身边的亲人安康 且将思念珍藏,一路奔赴晴朗 春和景明,万事可期 #心情日志#

    江城大余

    14
  • 清明

    痴情贱男

    14
  • 清明节打卡

    为了未来,

    14
  • 没有人希望你过的比他们好,记住你的能力达到了放屁都是对的,没人反驳,你没有能力屁大点事都是错的

    冷陌

    14
  • #城市印象#去桥湾露营,吃蒸鱼

    山农

    13
  • 签到!

    0818-1

    13
  • 出门打工了

    絮如飞

    13
  • 分享了小视频

    垚牛

    12
  • #一起晒福利#

    弹道无痕

    12
  • 栽起才四五个月就长桃子,这种是留着还是摘了

    事事皆非

    11
热点推荐

安装应用

随时关注身边时事,认识有趣的人

免费下载凤凰山下
这是app专享内容啦!
你可以下载app,更多精彩任你挑!
绑定手机才能继续哦!
绑定手机账号更安全哦!
绑定手机才能继续哦!
绑定手机账号更安全哦!
